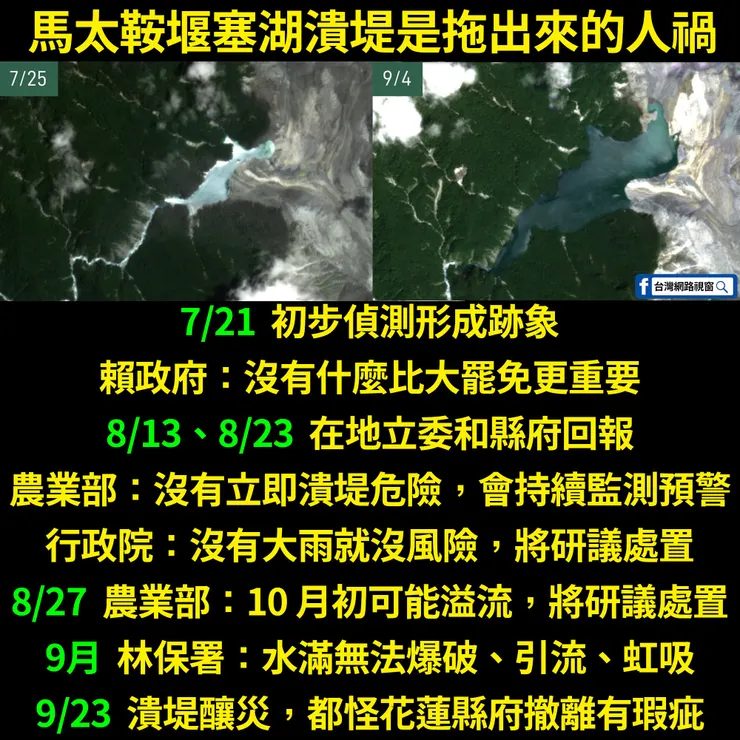

「台灣網路視窗」搭配此懶人圖的文字說明:
9月水滿了才找李鴻源說無法處置....為什麼7/21到8/23都不做應急處置,只開會研議和監測?
🟢 有來源的主張(新聞/官方資料/監測記錄支持)
複數查核來源:中央社報導、NDHU強韌防災團隊監測實紀、Yahoo新聞
- 7/21 初步偵測堰塞湖形成跡象(有一定事實基礎)
- 各報中有提到 7/26–31 期間,空中勘察、航測建模與風險初步評估啟動。
- 7/26 啟動空勘、量體建模、風險初評(有事實支持)
- 東華大學團隊紀實中有這段時間的機制建立與初步預警/疏散方案雛形。
- 8/1–8/7 跨機關協調、壩頂現勘、建立機制等準備(有支持)
- 確有資料指出,在颱風楊柳影響期間,有預防性撤離行動,撤離人數有這樣的統計
- 8/12–8/14 楊柳颱風期間有進行預防性撤離(259戶、697人)(有報導支持)
- 確有資料指出,在颱風楊柳影響期間,有預防性撤離行動,撤離人數有這樣的統計。
- 8/27 農業部成立「專案小組」,明確分工、時程,研議處理(有依據)
- 東華大學監測紀實報導指出專案小組成立於 8/27,包含壩體/工程/疏散等小組。
- 9月 林務署/林保署持續監測並發出警示、發布通報單(有支持)
- 不僅新聞多處提到林保署自 7/26 起持續發出緊急通報單,9/21 發黃色警戒,9/22 發紅色警戒,要求強制撤離。
- 9/23 溢流災情發生(正確)
- 9 月 23 日壩頂溢流確實發生,下游有洪水、地區被淹等災害。
⚠️ 誤導或無來源的說法
- 「賴政府:沒有什麼比大罷免更重要」
- 這類言論在新聞報導中沒看到可靠來源,可能是網路謠言或政治操作的誇張表述。目前查無可驗證的公開講話紀錄支撑這樣的措辭。
- 「農業部:沒有立即潰堤危險,會持續監測預警」
- 農業部確實有這類監測與評估,但「沒有立即潰堤危險」這樣絕對型的說法在公開資料中沒有完全如此簡化表述。有些專家/單位曾評估目前穩定,但同時警告「若在極端降雨或豪雨條件下有沖刷潰決風險」。這比「沒有立即危險」更有條件性的語句。該主張若以絕對語氣表示,有可能誤導。
- 「行政院:沒有大雨就沒風險,將研議處置」
- 未找到明確引用這樣說法的新聞資料。儘管雨量預報與颱風動態被列入考量,但「沒有大雨就沒風險」這麼絕對的說法,未見官方以此來完全否認風險。
- 「10 月初可能溢流,將研議處置」
- 根據NDHU強韌防災團隊監測實紀,有說若無豪雨條件、滿水庫蓄水水位與累積降雨量不高,可能在約 10 月開始有溢流的可能。這句有一定根據。但若用作保證「只有到了10月才會溢流」,就忽略了降雨可能加速溢流的條件。
- 「9 月 林保署:水滿無法爆破、引流、虹吸」
- 在新聞中有提到「短期內的壩頂工程(降挖、爆破、虹吸)均評估為不可行」這一段落。這是有報導的。懶人圖如果描述為林保署「說無法爆破、引流、虹吸」是有根據的;不過如果是把「永遠不可能」之類的絕對化,也可能誤導。
- 「9/23 湮堤醞災,都怪花蓮縣府撤離有瑕疵」
- 這是一個政治責任/行政作為是否失當的質疑,並非純粹客觀事實。確實花蓮縣政府與中央/林保署在時序上有爭議(例如警戒單、通報單、撤離範圍的擴大時點等),但「都怪縣府撤離有瑕疵」是帶有評價與偏見的結論。公開資料中有縣府對「延誤」或「有困難執行撤離」的回應,與有批評者質疑行政速度與決策,但是否「有重大疏失」尚未由正式調查機構全面認定。
- 關於「9月才找李鴻源」的說法
- 前內政部長李鴻源確實在 9 月初之後受邀提出專業建議,呼籲更積極的工程因應。這點有媒體報導。
- 但這不代表之前完全沒有專家參與;事實上,農業部、中央地調所、學研單位自 7 月下旬起就一直在監測與建模。李鴻源是災前後期被找來的「外部重量級顧問」。
📌 結論
- 真實面:懶人圖中關於「7 月下旬開始偵測堰塞湖、7/26 起成立應變小組、8 月有預防性撤離、9/23 溢流造成災情」等關鍵時間點,有公開、可查證的新聞與官方/學術監測資料支持。
- 誤導面:圖中把各單位在不同時間的有條件性評估(例如「在目前觀測下無立即潰堤」)或監測作為絕對聲明,並將相關政治批評簡化為單一歸因(如「都怪某一方」),這會導致讀者得到「政府完全忽視風險」或「唯一責任方」的錯誤印象,屬於誤導或過度簡化。
- 責任歸屬:有爭議且情緒化的責任指控(誰該負最大責任、撤離是否失當等)需要依正式調查與事實鏈(通報時間、通報內容、撤離執行記錄、模型預測、降雨量、現場工程可行性報告)來做完整判斷。媒體報導中已有互相指責與批評,但尚不可憑單張懶人圖下定論。
